关于贵港市苏湾大桥及接线工程主桥施工期设置临时助航标志的通告
   文章来源:本站  文章作者:管理员  发布日期:2023-10-10  浏览:1834次
各有关单位:

因贵港市交投投资开发有限公司贵港市苏湾大桥及接线工程主桥施工作业需要,拟在施工水域设置临时助航标志,现将有关情况通告如下
一、标志设置水
贵港市贵港铁路桥下游约500米郁江河段。
二、标志设置时间
自2023年10月10日起,暂定工期240天,项目提前或延期不另行通告。
三、标志设置情况
(一)在拟建贵港市苏湾大桥下游约300米处贵港至梧州3000吨级航道两侧边线各设置 1座侧面浮标,共2座。航道左侧标体颜色为白色,航道右侧标体颜色为红色;灯质为单闪光,左侧绿光、右侧红光,闪光周期为4 S(0.5 S明+3.5 S暗)。
(二)所设临时助航标志将视施工情况进行相应调整,不再另行通告。
四、注意事项
凡航经该河段的船舶,应加强瞭望,密切注意施工水域航道航标的变化情况,按照航标标示的航道安全通过该河段
以上情况,请有关单位转知所属船舶,以策安全。

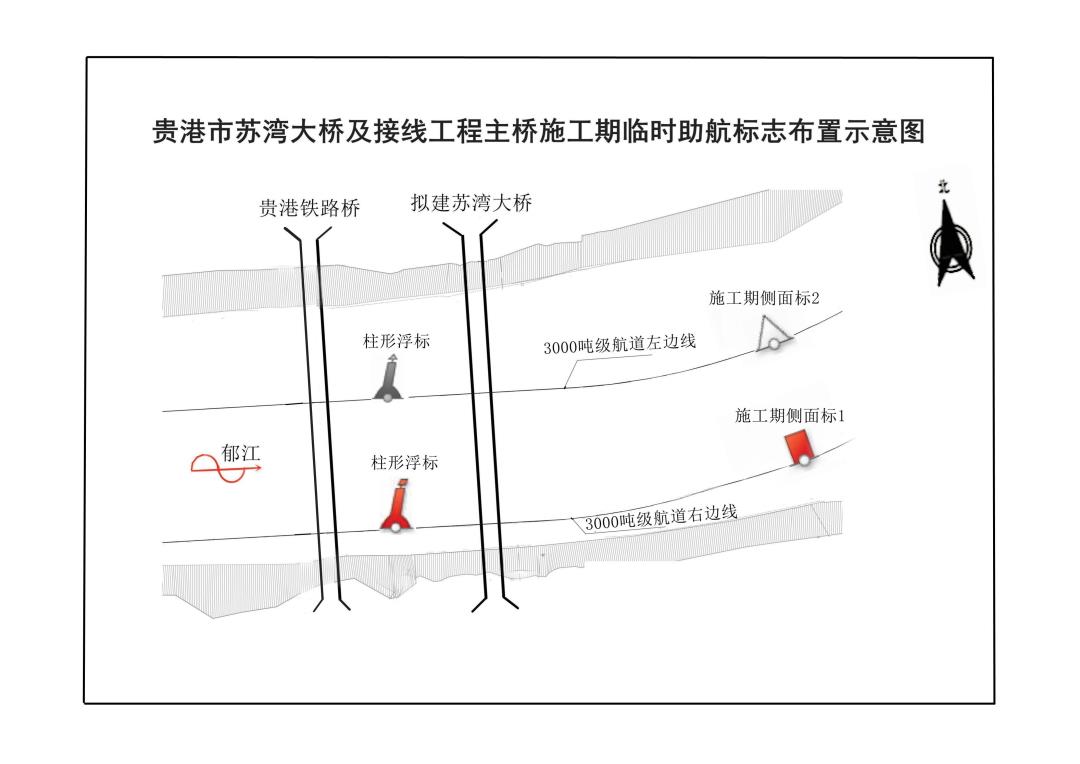

附件:贵港市苏湾大桥及接线工程主桥施工期临时助航标志布置示意图


                                                                                                                                                                     广西壮族自治区梧州航道养护中心
                                                                                                                                                                                     2023年10月10日
