〔2020〕第19号关于设置右江小捆滩整治疏炸工程 施工期间专用航标的通告
   文章来源:本站  文章作者:管理员  发布日期:2020-11-20  浏览:2914次

广西壮族自治区南宁航道养护中心

航 道 通 告

〔2020〕第19号

关于设置右江小捆滩整治疏炸工程

施工期间专用航标的通告

各有关单位、船舶:

因右江小捆滩整治疏炸工程施工需要,广西华硕建设工程有限公司为确保施工期航道安全畅通,将在施工河段设置专用助航标志,现将有关事项通告如下:

一、施工地点:南宁市隆安县南圩镇连安村大滚屯附近右江河段,上游距离金鸡水利枢纽坝址约15千米。

二、专用航标设置时间:本通告发布之日起至2021年1月9日,标志设置提前撤销或延期不另行通告。

三、专用助航标志设置方案:

施工期间,根据各阶段施工要求设置为两个施工区域,分别为小捆滩下游航道右侧边线外和上游航道左侧航道2个施工区域,各施工区域施工期间专用航标设置为:

(一)小捆滩下游航道右侧边线外炸礁施工:在航道右边线邻近施工区域一侧设置2座侧面浮标(临时1#、3#),即施工区域上下游端部附近各设1座。间歇性封航时,在施工河段上、下游航道适当位置各设置1座禁航标志(禁止临时通航1#、2#)。

(二)小捆滩上游航道左侧航道浅点处理施工:在航道左边线邻近施工区域一侧设置2座侧面浮标(临时2#、4#),即施工区域上下游端部附近各设1座。间歇性封航时,在施工河段上、下游航道适当位置各设置1座禁航标志(禁止临时通航1#、2#)。

增设的助航标志按一类航标配布,夜间发光,主要技术参数如下:

1、侧面浮标:采用4.8米长钢结构船型浮体,顶标采用国标2#尺寸,顶标为罐形(红色),锥形(白色);灯质为红色、绿色单闪光,闪光周期为4秒(0. 5秒明+3. 5秒暗)。

2、禁止通行信号标:标志为垂直悬挂两个锥尖朝上的三角锥体,红色, 浮体为4.8米长钢质船形浮体;灯质为红色定光垂直上下两盏。

四、特别提示:航经施工河段的船舶,应加强了望,密切注意施工船舶动向及航道航标调整情况,严格按照航标标示的航道正确航行。

特此通告。

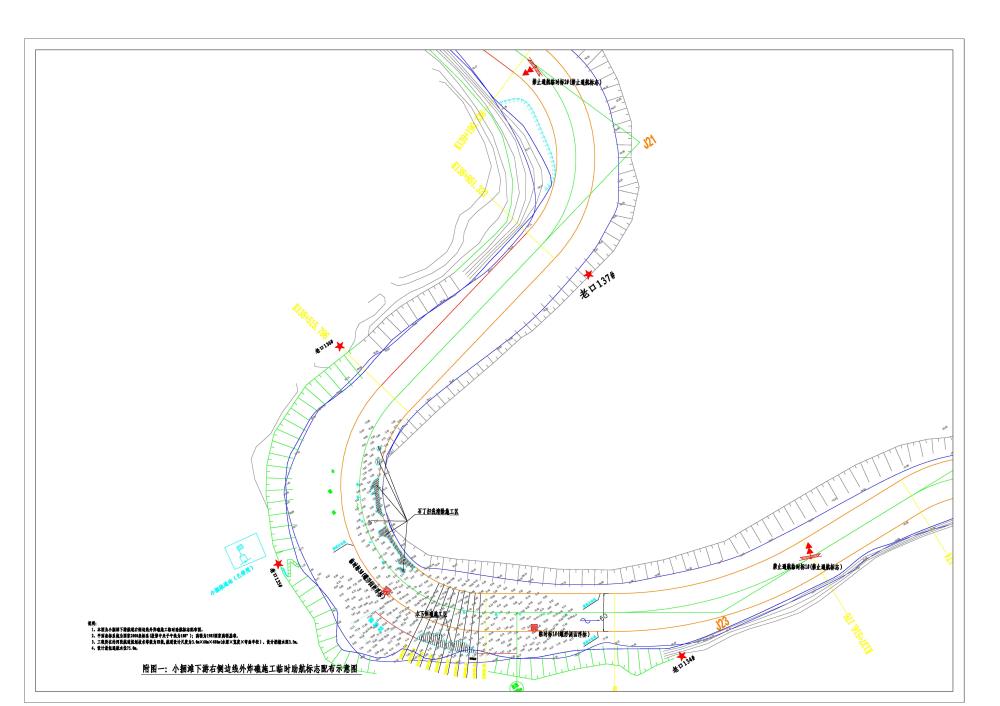

附件:1、小捆滩下游右侧边线外炸礁施工临时助航标志配布示意图

      2、小捆滩上游航道左侧航道浅点处理施工临时助航标志配布示意图

                              南宁航道养护中心

                              2020年11月20日
